옥상에 시공하는 방수 방법은 재료나 방법, 비용 등 어떤 것을 기준으로 하느냐에 따라 많은 종류가 있습니다. 하지만 가장 중요한 것은 어떤 방수 방법을 선택하든지 튼튼한 옥상을 만들 수 있어야 한다는 것입니다. 하자를 확실하게 잡을 수 있는 방법을 택해야 옥상을 오랫동안 사용할 수 있습니다.

시공을 진행할 옥상

우레탄과 같은 방수액만으로 하는 방수 시공은 가격은 비교적 저렴할지 모르나 내구력이 약하다는 단점이 있습니다. 크랙을 제대로 잡지 못하기 때문에 얼마 못 가서 하자가 다시 발생합니다. 방수시트로 작업하는 시트 방수 또한 마찬가지로 종류에 따라 열에 약한 것을 사용하면 태양열로 인한 하자가 발생합니다.

바탕 정리 작업

그래서 이 두 가지 방수 방법의 장점을 합친 복합시트 방수로 시공을 진행할 예정입니다. 먼저 밑 작업으로 바닥을 정리합니다. 하자가 일어난 부분은 가능한 데까지 들어내 제거하고, 도구가 필요한 부분은 칼과 그라인더 등을 사용합니다.

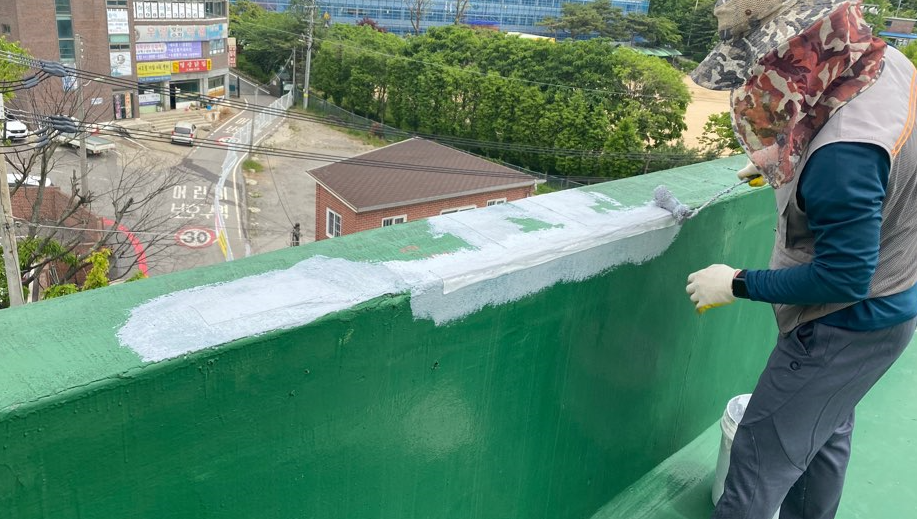

벽체 시트 작업

바닥을 정리한 후 고압 세척기로 물청소 작업을 합니다. 다음으로 크랙이 심한 벽체에는 방수액과 시트로 작업을 진행합니다. 방수시트가 크랙을 고정하는 역할을 하고 방수액이 방수층을 형성합니다.

프라이머 작업

옥상 바닥에 침투 방수의 효과를 주기 위해 프라이머 작업을 진행합니다. 프라이머는 침투 방수액을 바닥 전체에 도포하는 과정입니다. 바닥에 스며들어 침투 방수의 효과를 주고 미세하게 남은 먼지를 흡착하여 제거합니다.

미장 작업

바닥에 단차가 있다면 땅이 고르지 않아 작업에 어려움이 있을 수 있습니다. 바닥을 평평하게 만들기 위해 미장 작업을 진행합니다. 미장은 몰탈에 침투 방수액을 섞어서 작업합니다.

난간 시트 작업

바닥에 시트를 부착하기 전에 난간을 먼저 작업합니다. 앞서 벽체에 작업한 것보다 조금 더 튼튼한 시트로 난간에 작업을 진행합니다. 방수액을 도포한 후 방수시트를 부착합니다.

기초 시트 작업

다음은 기초 시트 작업입니다. 누수가 발생하기 쉬운 우수관이나 조인트 부분 등에 진행하는 작업입니다. 방수액을 도포한 후 시트를 부착하고 다시 방수액을 덧칠해줍니다.

바닥 시트 작업

이제 바닥 전체에 방수시트를 부착할 차례입니다. 작업에 사용하는 시트는 질긴 섬유 소재를 사용하여 크랙을 잡는 데에 탁월합니다. 열에 약하지 않아 태양열에 부풀어 하자가 발생하지 않습니다. 방수액을 도포한 후 방수시트를 조금씩 겹쳐서 부착하여 작업합니다.

함침 작업

방수시트를 바닥에 모두 부착했다면 이제 침투 방수액을 시트 위에 전체적으로 도포합니다. 이 작업은 함침 작업으로 옥상 바닥과 방수시트를 떨어지지 않게 일체화시키는 과정입니다.

보강 시트 작업

다음은 보강 시트 작업입니다. 방수시트를 부착할 때 서로 조금씩 겹쳐서 작업하는데 그 틈으로 누수가 발생하지 않도록 막기 위한 작업입니다. 밴드 형태의 방수시트를 부착하여 작업합니다.

방수액 도포 작업

시트 작업을 모두 마무리한 후 방수액 도포를 시작합니다. 작업에 사용하는 방수액은 돌가루를 원료로 만들어 인체에 무해합니다. 자극적인 기름 냄새가 없어 시공 후에도 두통이나 메스꺼움 등의 유발 없이 쾌적합니다. 방수액 도포 작업은 3차례 작업하여 방수층을 두텁게 쌓아줍니다.

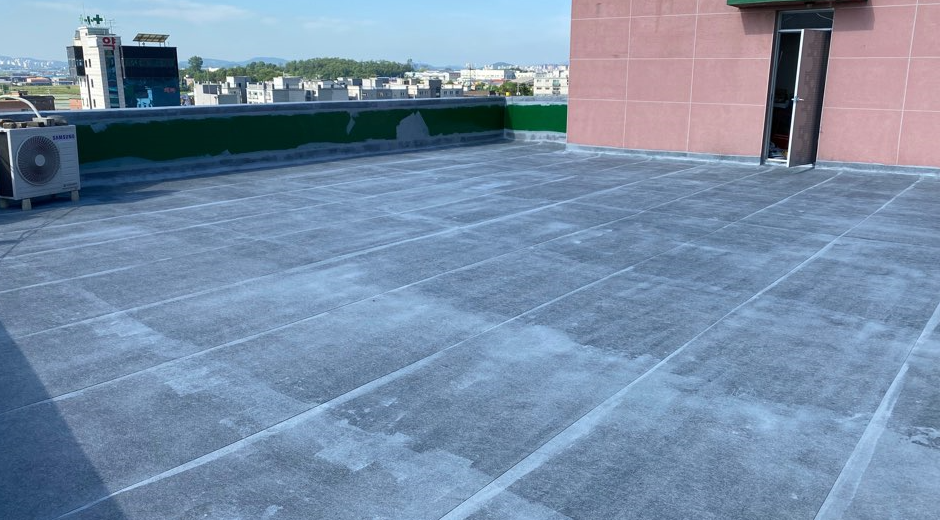

완공 사진

마무리 작업으로 상도를 진행합니다. 상도는 자외선을 차단하여 방수층을 보호하는 역할을 합니다. 이렇게 방수액과 방수시트를 함께 사용하는 방수 방법으로 시공을 하면 보다 튼튼한 옥상을 만들 수 있습니다.

1600-6815로 언제든지 상담이 가능합니다.

우레탄 도막방수는 옥상에 방수 작업을 할 때 가장 보편적으로 사용하는 방법입니다. 시공 과정은 상도, 중도, 하도의 3단계로 진행하여 다른 시공법에 비해 간단합니다. 그만큼 시공 비용도 저렴하다는 장점도 있습니다. 하지만 우레탄 도막방수는 옥상의 크랙에 대해서는 잡아주지를 못하기 때문에 하자가 2년에서 3년이 지나면 재발합니다. 이는 내구력이 좋지 않다고 말할 수 있습니다.

우레탄으로 작업한 옥상

이렇게 변질된 우레탄 옥상은 다시 덧칠을 해도 임시방편일 뿐 얼마 가지 못합니다. 그래서 이번에는 크랙을 확실하게 잡고 그 위에 방수층을 쌓기 위해 방수시트를 사용할 계획입니다. 시트로 크랙을 확실하게 잡고 방수액을 도포하면 방수층의 내구력을 높일 수 있습니다.

바탕 정리 작업

먼저 원활한 시공을 위해 바닥을 정리합니다. 옥상의 먼지와 이물질을 제거하기 위해 간단하게 쓸고 닦아주고, 하자가 발생한 바닥은 가능한 데까지 들어냅니다. 필요한 곳은 칼과 그라인더 등 도구를 사용하여 작업합니다.

물청소 작업

다음은 물청소입니다. 마찬가지로 먼지와 이물질을 제거하기 위한 과정으로 일반 호스로 하는 물청소가 아닌 고압 세척기를 사용하기 때문에 더 깔끔하게 작업이 가능합니다.

프라이머 작업

물청소를 마친 후 프라이머 작업에 들어갑니다. 프라이머는 침투 방수액을 바닥 전체에 도포하는 작업입니다. 바닥에 기본적으로 침투 방수의 효과를 주고, 미세한 먼지를 흡착시켜 제거하는 역할도 합니다.

미장 작업

시트 작업을 하려면 바닥이 평평해야 하기 때문에 단차가 있는 부분에 미장 작업이 필요합니다. 미장은 침투 방수액과 몰탈을 일정한 비율로 혼합한 것을 가지고 작업합니다.

기초 시트 작업

이제 본격적으로 방수시트를 사용하는 작업에 들어갑니다. 기초 시트 작업은 누수에 취약한 부분을 보강하기 위한 작업으로 방수액을 도포한 후 시트를 부착하고 다시 덧칠해주는 과정입니다. 우수관이나 조인트 부분에 주로 작업합니다.

바닥 시트 작업

이번엔 바닥 전체에 방수시트를 부착하는 작업입니다. 기초 작업과 마찬가지로 방수액을 먼저 도포한 후 시트를 부착합니다. 차이점이 있다면 여기선 시트를 서로 조금씩 겹쳐서 부착합니다. 작업에 사용하는 시트는 신축성이 좋은 섬유 소재로 만들었습니다. 때문에 크랙이 다시 갈라지지 않게 잘 고정할 수 있어 하자의 재발을 막아주는 역할을 합니다.

함침 작업

방수시트를 모두 부착한 다음에는 함침 작업에 들어갑니다. 함침은 시트 위에 전체적으로 침투 방수액을 도포하는 작업입니다. 시트에 침투 방수액이 스며들어 바닥에서 떨어지지 않도록 일체화시킵니다.

보강 시트 작업

시트를 부착한 틈으로 물이 샐 수 있기 때문에 밴드 형태의 방수시트로 막아줘야 합니다. 누수를 막기 위한 이 작업을 보강 시트 작업이라고 부릅니다.

방수액 도포 작업

모든 시트 작업을 마친 후 방수액 도포를 시작합니다. 우레탄 도막방수와 마찬가지로 방수액 또한 3단계의 과정을 거쳐 도포합니다. 하지만 시트 작업으로 기반을 다져놓았기 때문에 방수력에 큰 차이가 있습니다. 작업에 사용하는 방수액은 돌가루를 원료로 만든 친환경 방수액입니다. 인체에 무해하고 자극적인 냄새가 없습니다.

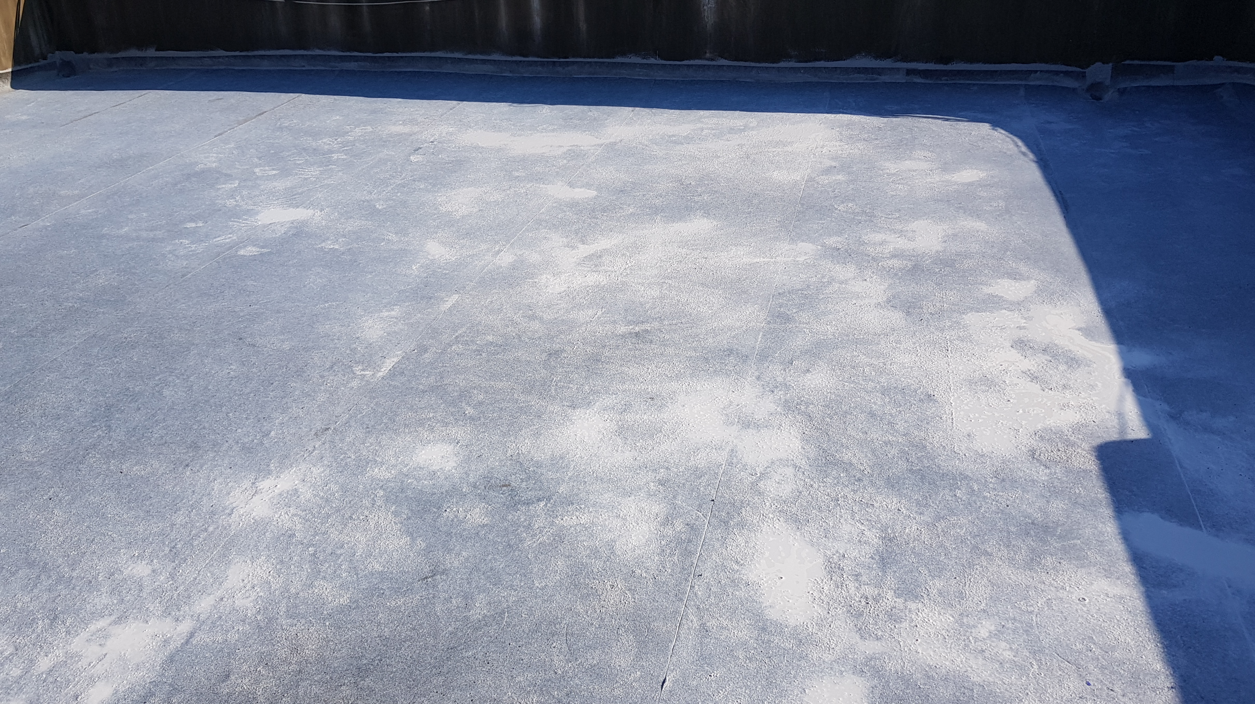

완공 사진

마지막으로 자외선을 차단하기 위한 상도 작업을 진행합니다. 상도를 끝으로 우레탄 도막방수의 하자를 해결하기 위한 방수 작업이 모두 마무리됩니다. 시공 후 관리가 잘 이루어진다면 반영구적으로 옥상을 사용할 수 있습니다

1600-6815로 언제든지 상담이 가능합니다.

방수공사비용은 시공법이나 사용하는 자재에 따라서 많은 차이를 보입니다. 간단한 예로 우레탄을 사용하여 시공을 하면 비교적 저렴하지만, 방수액과 시트를 함께 사용하는 복합시트 방수의 경우 조금 더 방수공사비용이 발생합니다. 하지만 그만큼 튼튼하기 때문에 각각의 장단점이 있습니다.

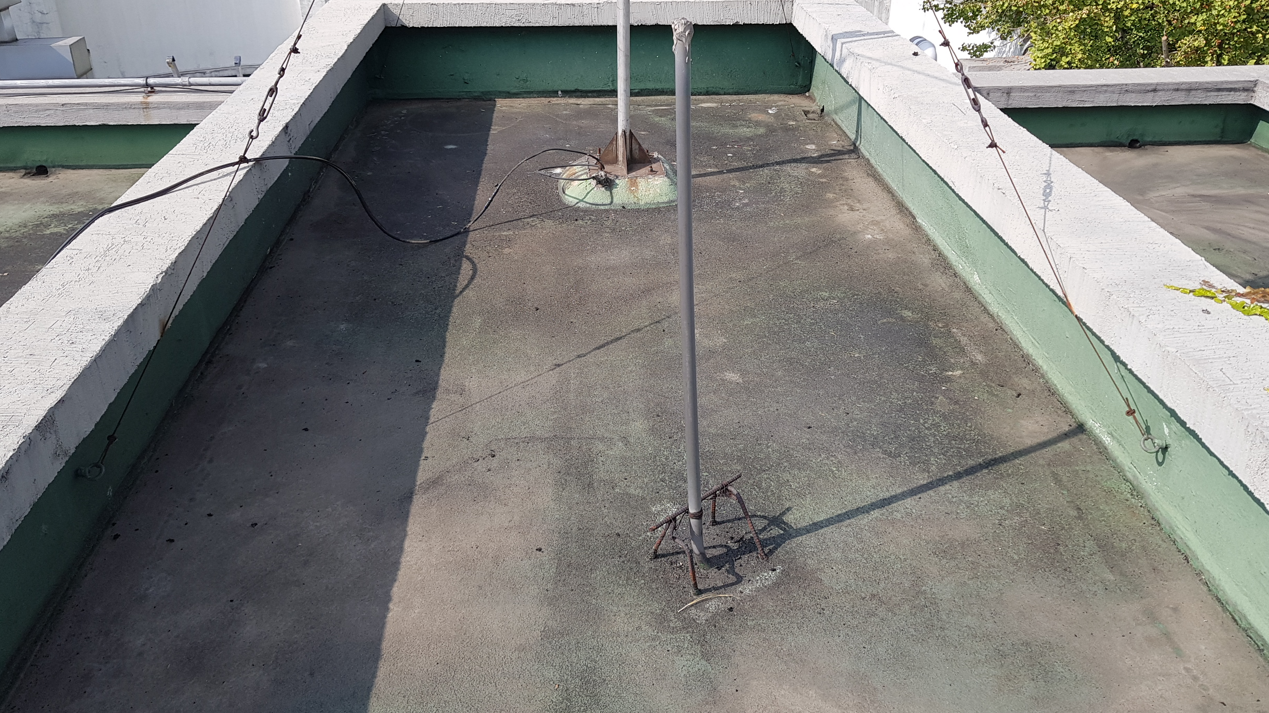

시공 전의 옥상

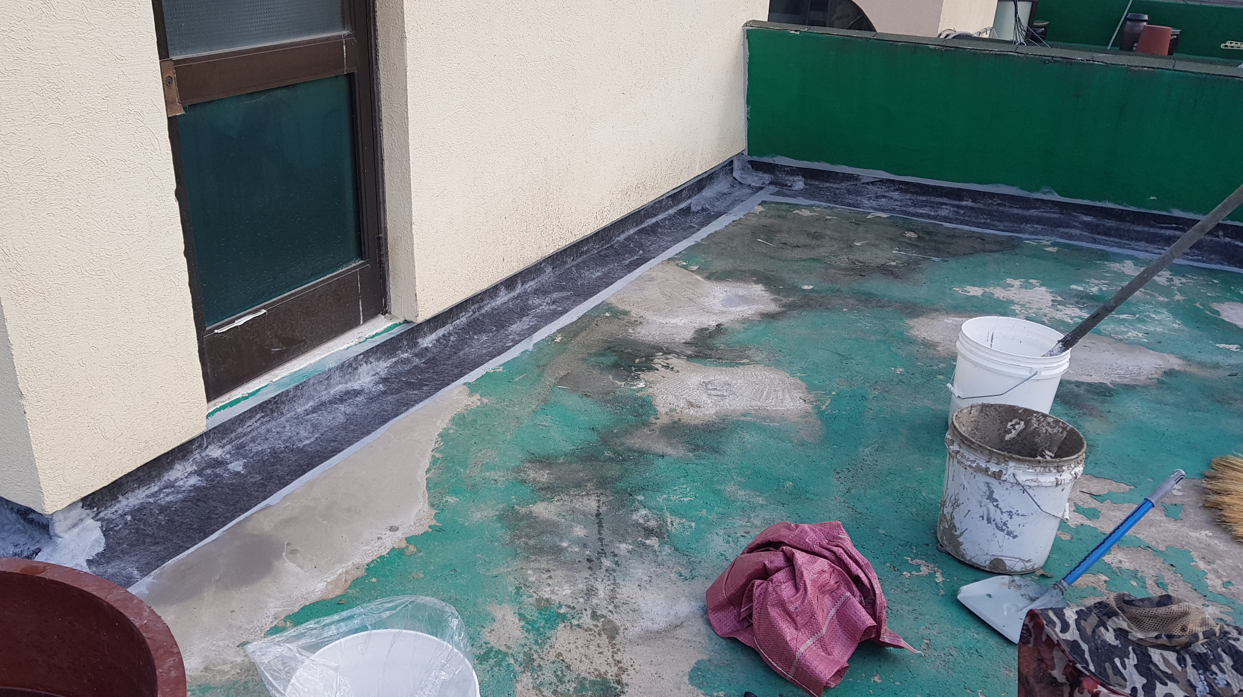

옥상에 방수시트와 방수액을 함께 사용해 시공을 하려고 합니다. 먼저 시공에 들어가기에 앞서 옥상을 살펴보면 우레탄으로 작업이 되어있고, 장시간에 걸쳐 쌓인 먼지와 이물질 등이 보입니다. 우레탄이 오래가지 못하는 이유는 크랙을 억제하는 힘이 없기 때문입니다.

바탕 정리 작업

우선 시공을 원활하게 진행하기 위해 바닥을 정리합니다. 간단하게 쓸어내고 필요한 곳에는 칼과 그라인더 등의 도구를 사용하기도 합니다. 이렇게 바탕 정리 작업을 진행합니다.

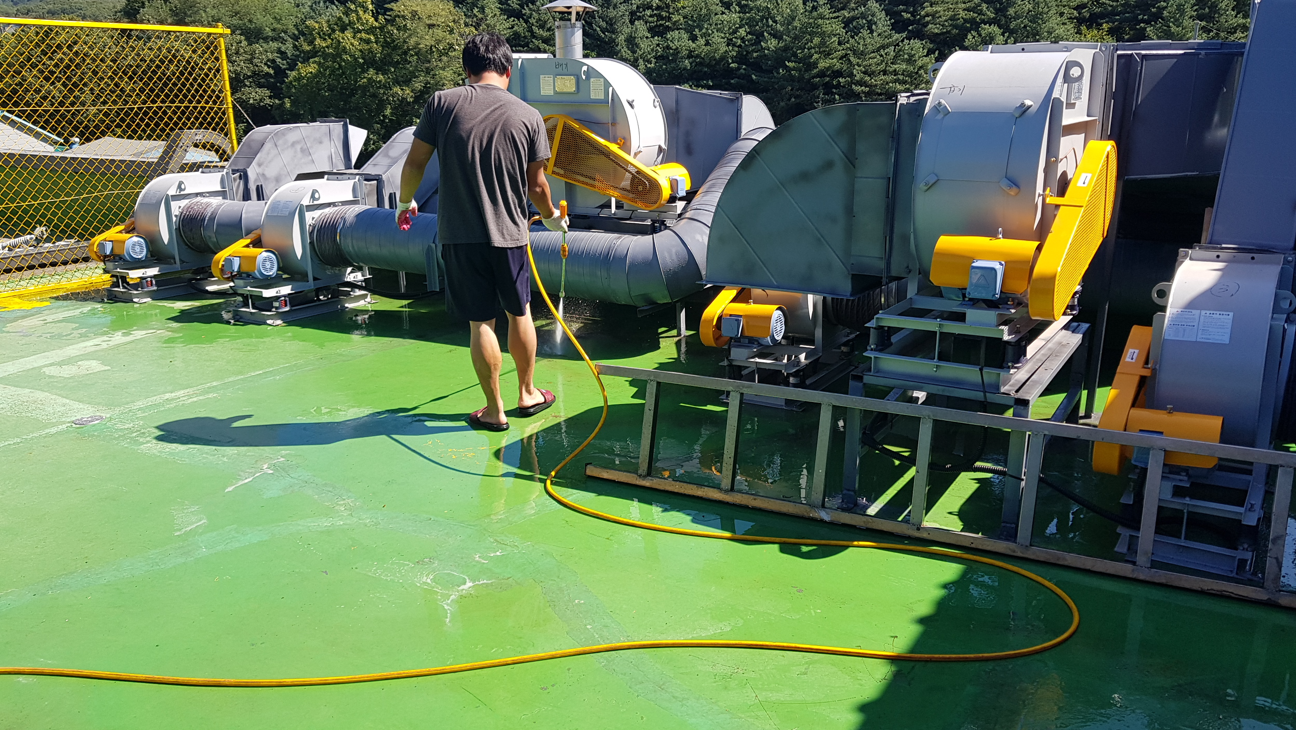

물청소 작업

바탕 정리 후에는 물청소를 시작합니다. 고압 세척기로 작업하기 때문에 깨끗하게 물청소를 할 수 있습니다. 바닥의 먼지와 이물질을 제거하여 밑 작업을 마칩니다.

프라이머 작업

이번엔 바닥 전체에 침투 방수액을 도포합니다. 이 과정은 프라이머 작업으로 옥상 바닥에 침투 방수의 효과를 주고 미세한 먼지와 이물질을 흡착하여 제거하는 역할을 합니다.

기초 시트 작업

빗물이 모여 흘러내려가는 우수관이나 벽체와 바닥이 만나는 조인트 부분은 옥상에서 누수에 취약한 부분입니다. 이렇게 누수에 취약한 부분에는 방수액과 시트로 기초 시트 작업을 합니다. 방수액을 도포한 후 시트를 부착하고 다시 덧칠하여 작업합니다.

바닥 시트 작업

기초 시트 작업 다음으로는 바닥 전체에 방수시트를 부착하는 작업을 진행합니다. 작업에는 신축성이 좋은 시트를 사용합니다. 크랙을 단단하게 잡아주기 위함으로 방수액을 바닥에 도포한 후 시트를 서로 조금씩 겹쳐서 부착합니다.

함침 작업

바닥에 시트를 부착한 후 바닥과 서로 일체화시키기 위해 침투 방수액을 시트 위에 도포합니다. 이 작업을 함침 작업이라고 부릅니다. 이렇게 하면 시트와 바닥 사이에 공간이 생기지 않기 때문에 하자가 발생하지 않습니다.

방수액 도포 작업

다음은 방수액을 시트 위에 도포합니다. 작업에 사용하는 방수액은 돌가루를 원료로 만든 친환경 방수액입니다. 천연 재료를 사용해 만들어 인체에 무해하고, 화학 제품 특유의 자극적인 기름 냄새가 없어 시공 후에 쾌적합니다. 시트 위에 방수액 층을 쌓아 방수층을 두껍게 만들어주는 작업입니다.

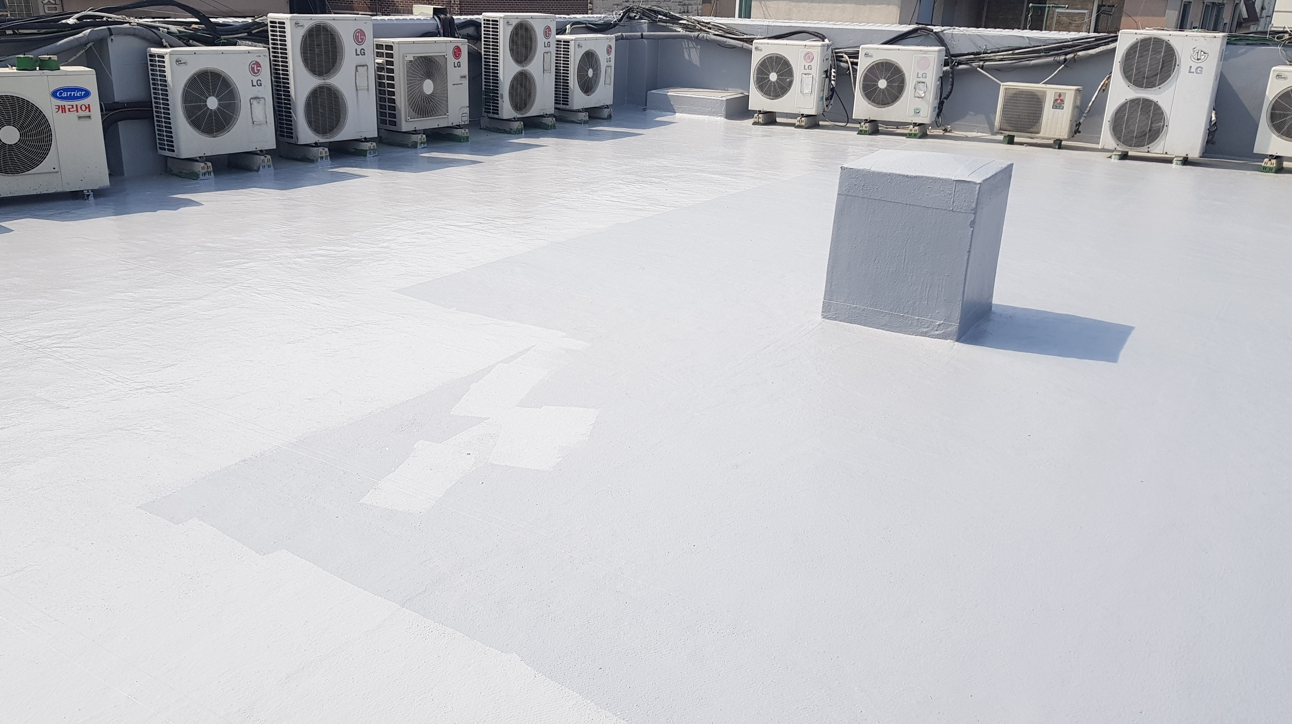

완공 사진

자외선을 자단하기 위해 마지막으로 상도 작업을 진행합니다. 복합시트 방수는 방수시트와 방수액을 함께 사용하고 과정이 다소 복잡하기 때문에 방수공사비용은 우레탄 방수에 비해 더 발생하는 편이지만 반영구적으로 계속해서 고쳐서 쓸 수 있는 옥상을 만들 수 있습니다.

1600-6815로 언제든지 상담이 가능합니다.

방수 페인트는 보통 화학 재료를 사용해 만든다는 것이 일반적인 인식입니다. 하지만 친환경 소재로 만든 방수 페인트도 있는데요. 이왕 옥상에 방수 공사를 한다면 친환경 소재로 만든 방수 페인트를 사용해봐도 좋을 것입니다.

방수 공사를 할 옥상

현재 바닥의 상태는 그냥 콘크리트로 된 맨바닥입니다. 보통은 옥상에는 우레탄으로 방수 작업을 많이 합니다. 하지만 우레탄은 화학 제품일뿐더러 크랙을 억제하는 힘이 없어 1년에서 2년 정도가 지나면 하자가 다시 발생합니다.

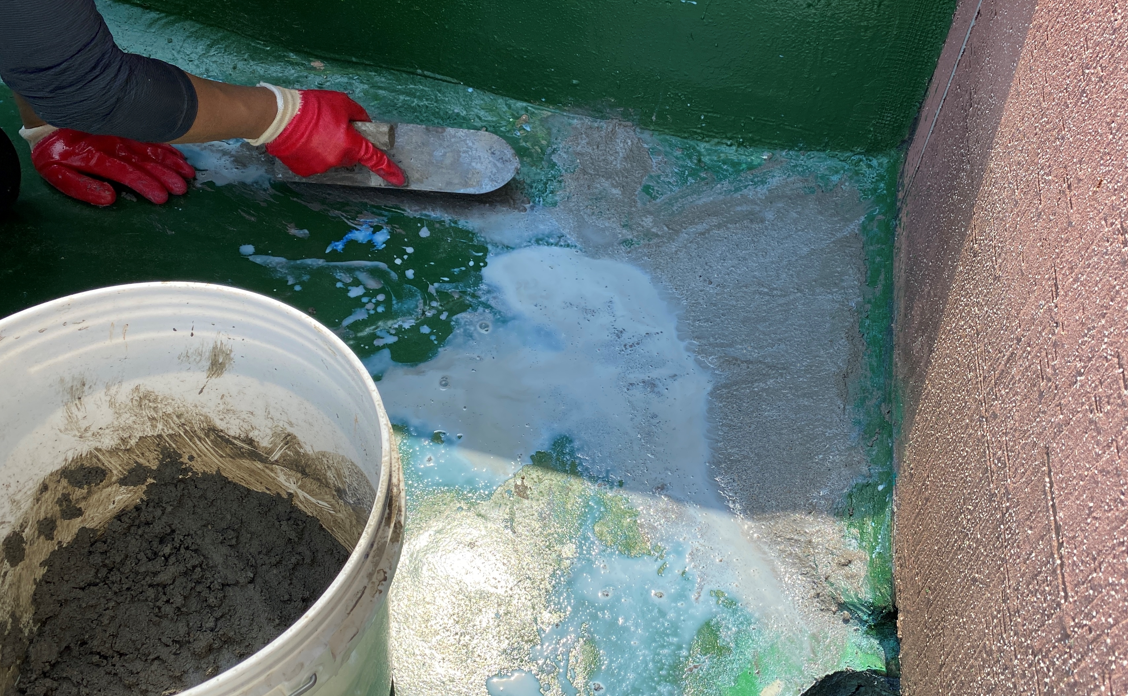

기초 시트 작업

간단한 밑 작업을 마치고 방수 작업에 착수합니다. 옥상에 방수 페인트와 함께 방수시트를 사용해 방수 공사를 할 생각입니다. 시트로 크랙을 잡고 방수층을 쌓아 방수력을 올릴 수 있습니다. 먼저 누수가 쉽게 발생하는 우수관과 조인트 부분에 기초 시트 작업을 진행합니다.

바닥 시트 작업

이번엔 바닥 전체에 방수시트를 부착합니다. 방수 페인트를 먼저 도포한 후 시트를 부착하면 접착제 역할을 하여 잘 붙습니다. 시트는 옥상의 크랙이 다시 갈라지지 않게 잡아주는 역할을 합니다. 하자의 재발률을 낮추기 위한 과정입니다.

함침 작업

다음은 함침 작업입니다. 함침은 침투 방수액을 시트 전체에 도포하는 작업입니다. 방수시트와 바닥을 서로 일체화시켜 떨어지지 않게 만들어줍니다. 누수가 발생하지 않도록 시트와 바닥 사이의 공간을 없애는 작업입니다.

보강 시트 작업

방수시트를 붙일 때 생기는 시트 사이의 틈으로 누수가 발생할 가능성이 있습니다. 이 틈을 막으려면 밴드 형태의 방수시트를 길게 붙여줘야 합니다. 이 과정을 보강 시트 작업이라고 부릅니다.

방수 페인트 도포 작업

이제 방수 페인트를 칠할 차례입니다. 시트 위에 방수 페인트로 방수층을 쌓는 작업입니다. 3차례에 걸쳐 도포하여 총 7겹 이상의 방수층을 형성할 수 있습니다. 작업에 사용하는 방수 페인트는 돌가루로 만들었습니다. 천연 재료로 만든 친환경 방수액으로 인체에 무해하고 화학 제품 특유의 자극적인 냄새가 없어서 시공 후에도 비교적 쾌적하여 두통이나 메스꺼움 등의 문제가 없습니다.

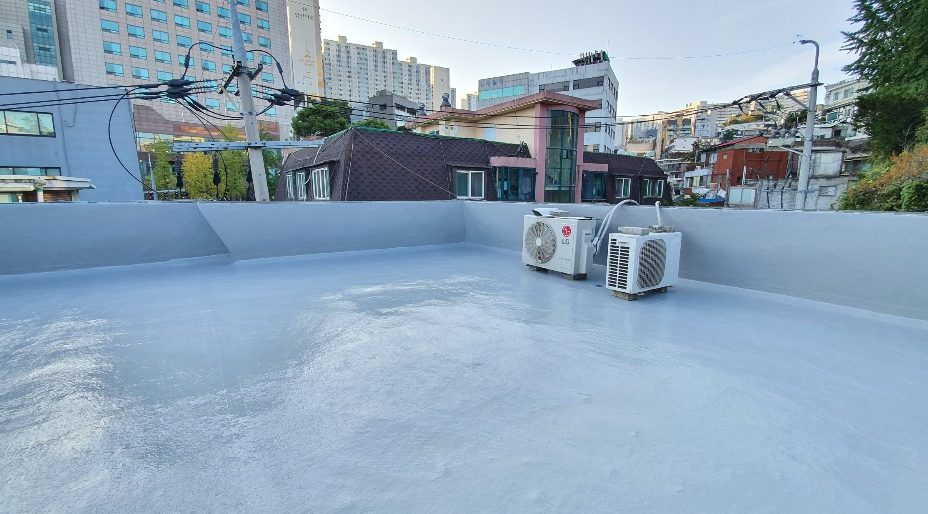

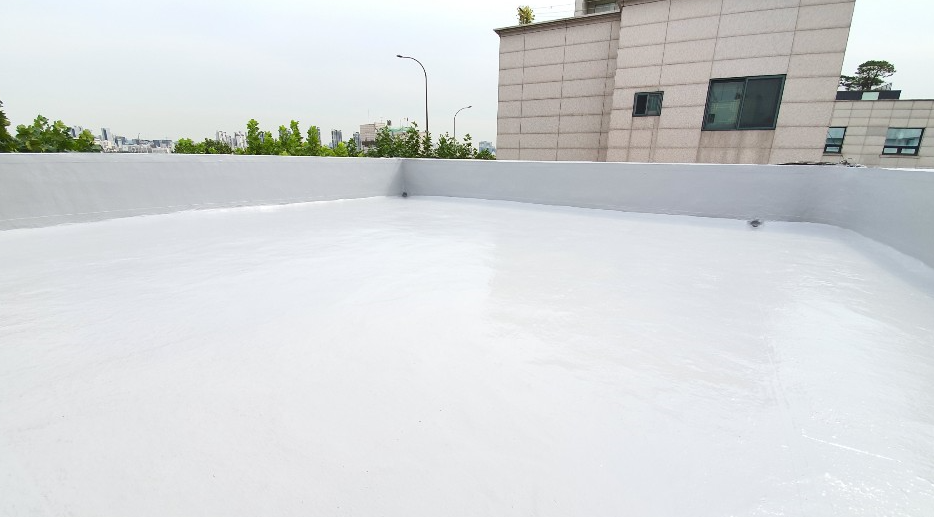

상도 작업 후 완공 사진

마지막 작업으로 상도를 진행합니다. 상도는 자외선을 차단하여 방수층을 보호하기 위한 작업입니다. 이렇게 친환경 소재로 만든 방수 페인트를 방수시트와 함께 사용하면 보다 튼튼한 옥상을 만들 수 있습니다. 시공 후 관리가 잘 된다면 계속해서 고쳐서 사용할 수 있는 옥상이 만들어집니다.

1600-6815로 언제든지 상담이 가능합니다.

방수시트는 옥상 방수를 할 때 사용하는 핵심 자재 중 하나입니다. 요즘은 방수력의 향상을 위해 방수액과 방수시트를 함께 사용하는 복합시트 방수를 많이 시공합니다. 옥상 방수 하자의 가장 큰 요인인 크랙을 잡는 데에 방수시트가 큰 역할을 합니다.

시공 전의 옥상

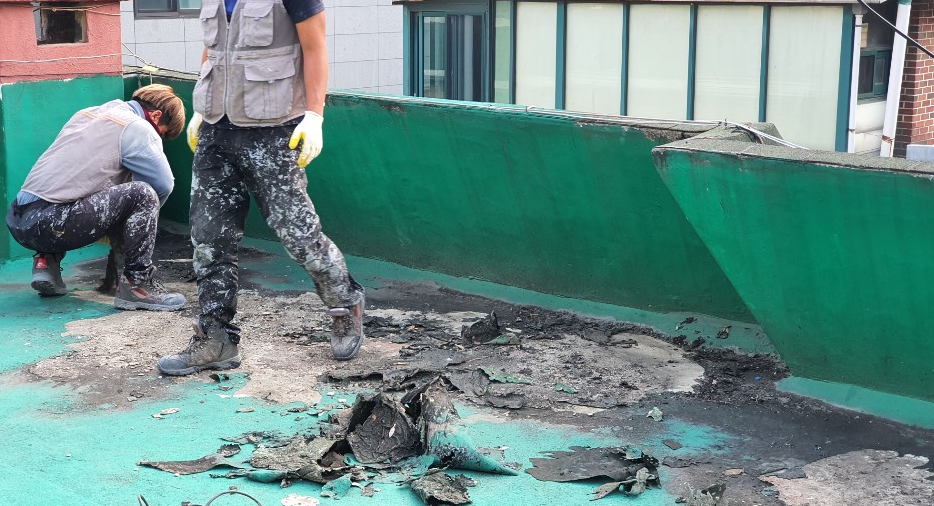

시공에 들어가기 전 옥상의 모습입니다. 바닥과 벽체에 크랙이 많이 생긴 상태로 이 틈을 타고 누수가 발생했습니다. 크랙을 잡기 위해 방수시트로 층을 만들고 그 위에 방수액으로 또 한 번 방수층을 만들어줘야 합니다.

물청소 작업

먼저 원활한 시공 환경을 만들기 위해 물청소를 시작합니다. 고압 세척기로 작업을 진행하여 일반적인 물청소보다 깔끔하게 청소가 가능합니다. 물청소 다음에는 바닥 정리 작업도 진행합니다.

프라이머 작업

다음으로 침투 방수액을 옥상 바닥 전체에 도포합니다. 옥상에 침투 방수의 효과를 주기 위한 작업으로 미세하게 남은 먼지를 흡착하여 제거하는 역할도 합니다.

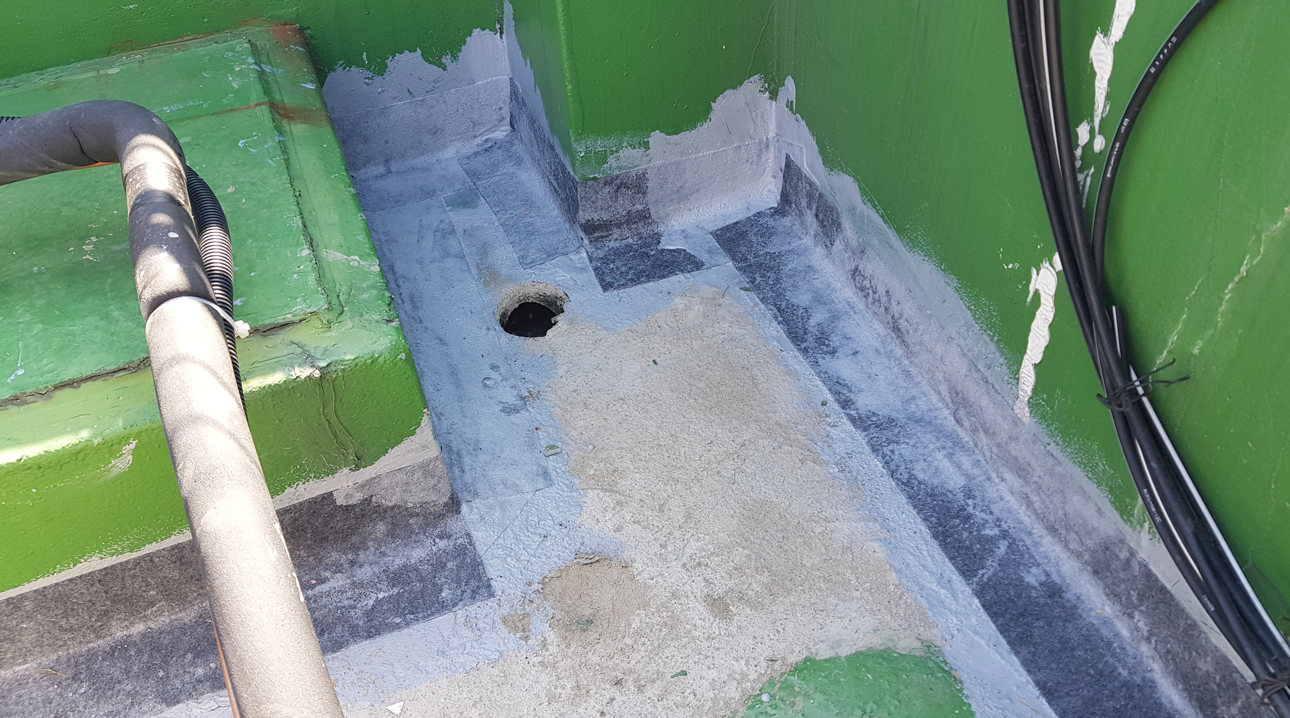

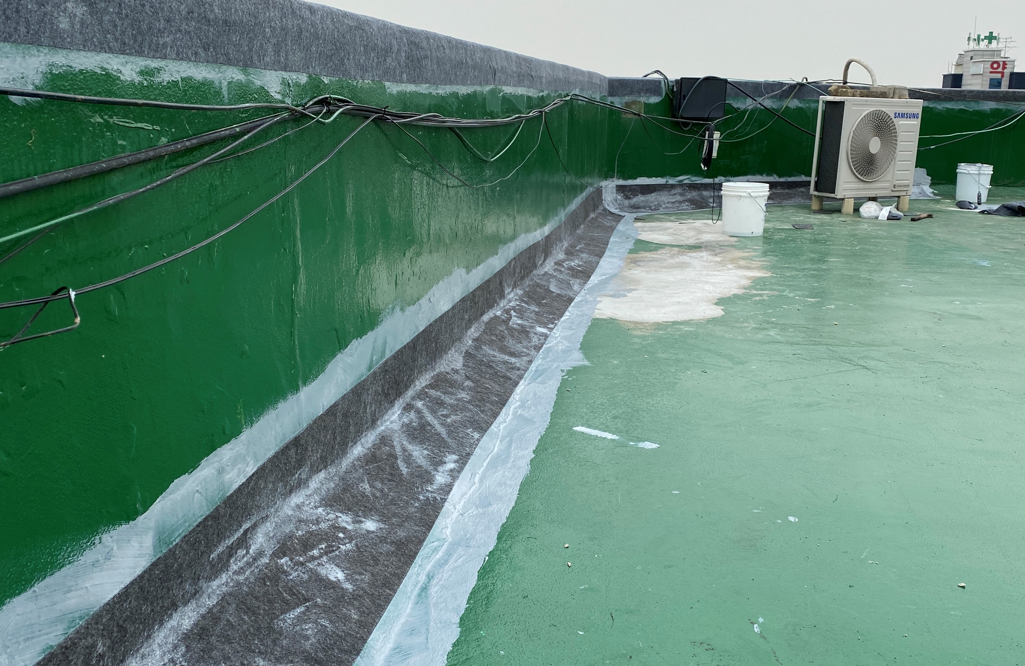

벽체 시트 작업

벽체에 크랙이 상당히 많기 때문에 벽체부터 시트 작업에 들어갑니다. 밴드 형태의 시트를 벽체에 붙여 크랙을 잡아주고 벽체 윗부분도 방수시트를 붙여줍니다.

기초 시트 작업

누수가 가장 자주 발생하는 우수관과 조인트 부분에도 시트 작업을 진행합니다. 방수액을 도포한 후 시트를 부착하고 방수액을 다시 도포합니다. 이렇게 기초 시트 작업으로 누수에 취약한 부분을 보강해줍니다.

바닥 시트 작업

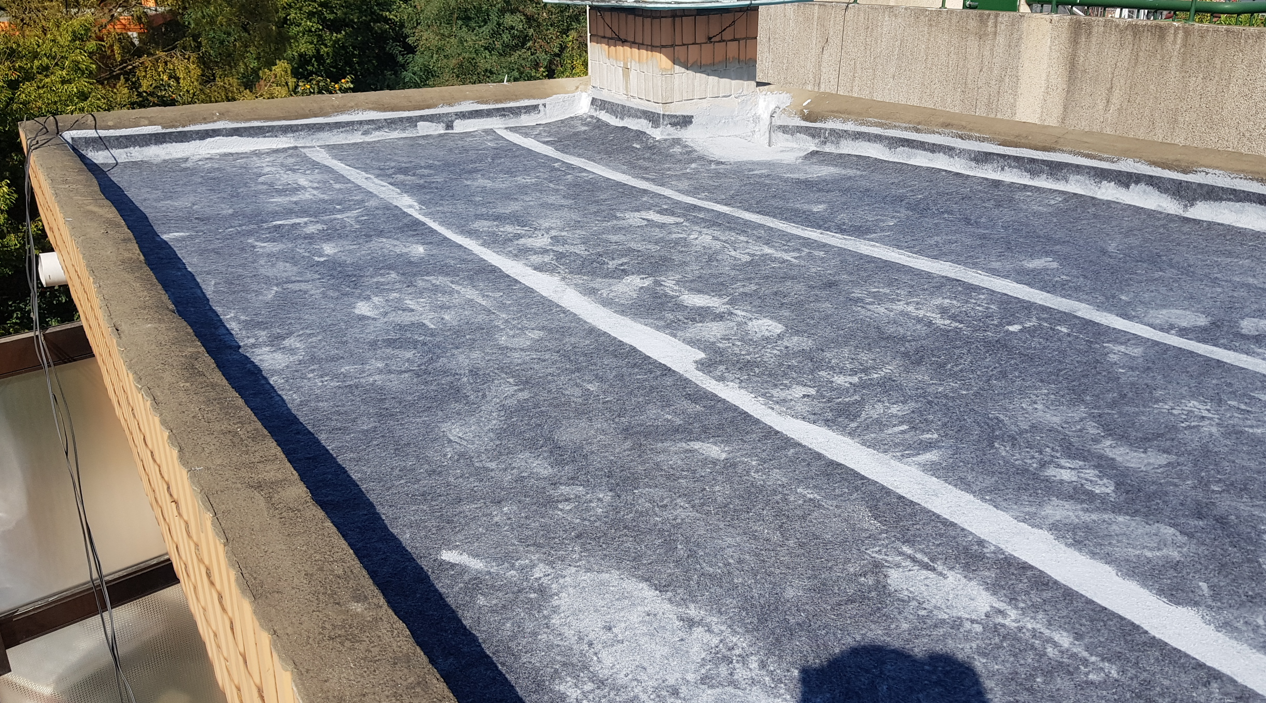

기초 작업을 마쳤으니 이제 바닥 전체에 방수시트를 부착합니다. 마찬가지로 방수액을 도포한 후 방수시트를 부착합니다. 질긴 섬유 재질의 시트를 사용하여 크랙을 잡는 데에 용이하고 크랙이 다시 갈라지는 것을 막아주기 때문에 옥상의 방수 수명이 연장됩니다.

함침 작업

다음은 방수시트가 바닥에서 떨어지지 않도록 일체화시키는 작업입니다. 침투 방수액을 시트 위에 도포하여 바닥과 시트를 고정합니다. 이 과정이 함침 작업입니다.

보강 시트 작업

바닥 시트 작업을 진행할 때 시트를 서로 겹쳐서 부착하기 때문에 틈이 생길 수 있습니다. 이 틈으로 누수가 발생하는 것을 막기 위해 밴드 형태의 시트를 길게 붙여줍니다. 이 과정을 보강 시트 작업이라고 합니다.

방수액 도포 작업

다음은 방수액 도포 작업에 들어갑니다. 친환경 방수액을 사용하기 때문에 인체에 무해하고, 자극적인 냄새가 없어 시공 후에도 쾌적합니다. 방수액 도포 작업은 1차부터 3차까지 진행합니다. 그만큼 방수층이 튼튼하게 형성됩니다.

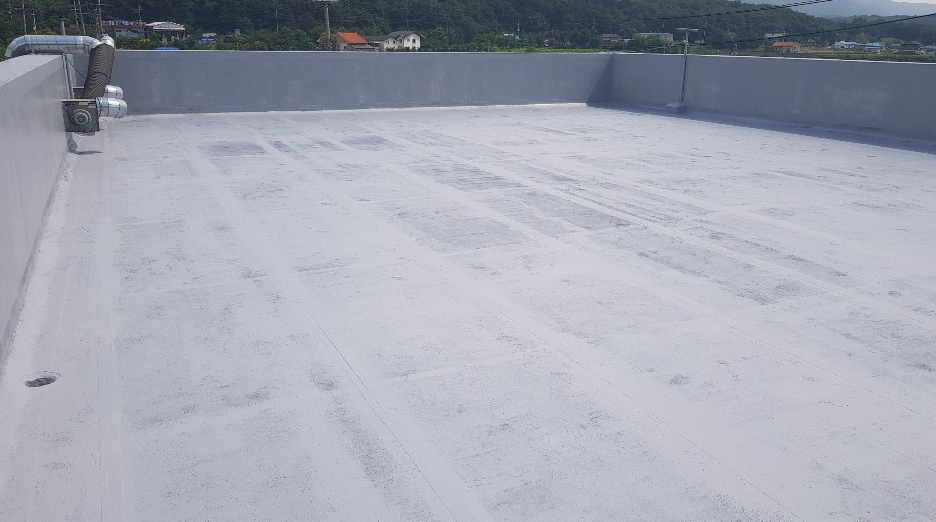

완공 사진

마지막으로 상도 작업을 끝내면 방수액과 방수시트를 함께 사용한 복합시트 방수의 모든 과정이 마무리됩니다. 상도는 자외선을 차단하여 방수층을 보호하는 역할을 합니다. 하자 보증 기간은 6년으로 시공 후 관리가 잘 된다면 반영구적으로 고쳐쓸 수 있는 옥상이 만들어집니다.

1600-6815로 언제든지 상담이 가능합니다.

우레탄 방수는 우리 주변에서 가장 흔하게 볼 수 있는 옥상 방수의 한 형태입니다. 하도, 중도, 상도의 3단계로 진행되는 간단한 과정과 비교적 비용이 저렴하다는 점 때문에 많이 시공합니다. 하지만 우레탄 방수는 옥상의 크랙을 잡아주기에는 무리가 있어 하자가 쉽게 발생하고, 그 위에 덧칠을 해도 계속해서 갈라지고 터지는 악순환이 반복됩니다.

우레탄 방수로 시공한 옥상

우레탄으로 작업한 옥상입니다. 시간이 지남에 따라 바닥이 견디지 못하고 하자가 발생했습니다. 그래서 이번에는 방수액과 방수시트를 함께 사용해서 방수 공사를 진행할 예정입니다.

바닥 정리 작업

우선 못쓰는 우레탄 바닥을 가능한 데까지 들어냅니다. 필요한 부분은 칼과 그라인더 등 도구를 사용해 작업합니다. 바닥 정리 작업은 본 시공에 들어가기 전에 하는 기초 작업이라고 할 수 있습니다.

물청소 작업

바닥을 정리한 후 물청소 작업에 들어갑니다. 장시간 쌓인 먼지와 이물질을 제거하기 위해 고압 세척기로 물청소를 합니다.

프라이머 작업

시트 작업에 들어가기 전에 옥상 바닥에 침투 방수액을 전체적으로 도포합니다. 이 과정이 프라이머 작업으로 바닥에 침투 방수의 효과를 주고 미세한 먼지들을 흡착하여 제거하는 역할을 합니다.

미장 작업

단차가 있어 바닥을 평평하게 만들어줘야 하는 부분에는 미장 작업을 진행합니다. 미장은 침투 방수액과 몰탈을 일정한 비율로 혼합하여 작업합니다.

기초 시트 작업

누수에 취약한 우수관이나 조인트 부분에는 방수액과 방수시트로 다른 곳보다 먼저 기초 작업을 진행합니다. 이 과정을 기초 시트 작업이라고 합니다.

바닥 시트 작업, 함침 작업

기초 작업에 이어 바닥 전체에 방수시트를 부착하는 바닥 시트 작업, 바닥과 시트를 일체화시키기 위한 함침 작업까지 진행합니다. 작업에 사용하는 시트는 크랙을 확실하게 잡아주는 역할을 합니다. 방수액을 먼저 도포한 후 시트를 부착합니다. 바닥에서 들뜨는 것을 막기 위해 시트를 부착한 후 그 위에 침투 방수액을 도포합니다. 이 과정이 함침 작업입니다.

보강 시트 작업

방수시트 사이에 생기는 틈으로 누수가 발생하지 않도록 방수시트 밴드를 길게 붙여 막아줍니다. 이 과정을 보강 시트 작업이라고 합니다.

방수액 도포 작업

시트 작업을 마무리 한 후 방수액 도포 작업에 들어갑니다. 작업에 사용하는 방수액은 돌가루를 원료로 만든 방수액으로 인체에 무해하고, 작업 후 자극적인 냄새가 나지 않습니다. 작업은 3번 진행하여 시트 위에 방수액 층을 쌓아줍니다.

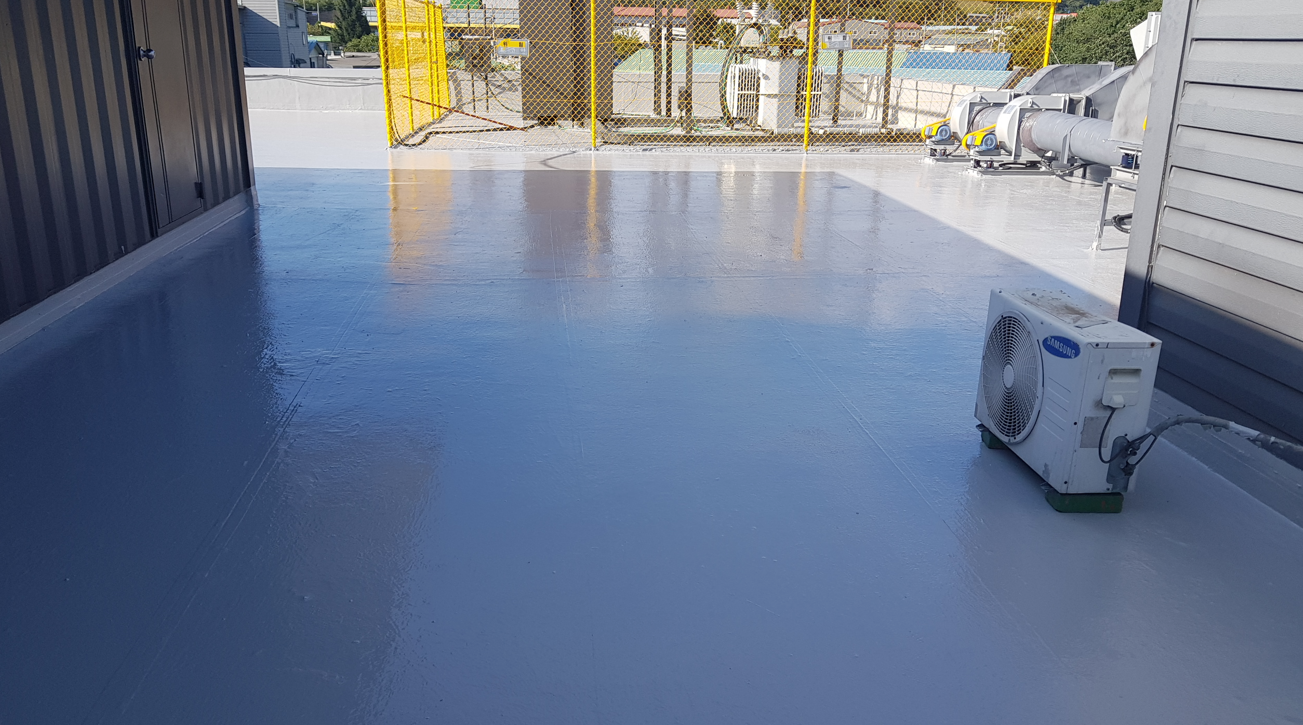

완공 사진

마지막으로 방수액 층을 보호하고 자외선을 차단하기 위해 상도를 진행합니다. 상도를 마지막으로 우레탄 방수의 하자를 해결하기 위해 진행한 방수 공사의 모든 과정이 마무리됩니다. 방수액과 방수시트를 함께 사용한 작업이기에 방수력이 보다 오래갑니다.

1600-6815로 언제든지 상담이 가능합니다.

옥상에 방수 공사를 할 때 방수제는 꼭 사용하는 방수 자재입니다. 가장 보편적으로 사용하는 우레탄이나 친환경 소재로 만든 방수제 등 여러 종류가 있으니 방수 공사에 필수적인 요소인 만큼 선택할 때 신중하게 고려하는 것이 좋습니다.

물청소 작업

기존에 우레탄으로 시공한 옥상입니다. 하자가 생겨 누수가 일어난 상황인데 우레탄으로는 한계가 있어 시트 작업과 함께 다른 방수제로 방수 작업을 할 계획입니다. 시공에 앞서 바닥 정리와 물청소를 간단하게 진행합니다.

프라이머 작업

옥상에 장시간 쌓인 먼지나 이물질 등을 물청소로 제거한 후 미세하게 남은 것들을 확실하게 없애기 위해 프라이머 작업을 합니다. 프라이머는 침투 방수제를 옥상 바닥 전체에 도포하는 과정으로 침투 방수의 효과도 볼 수 있습니다.

미장 작업

바닥에 단차가 있는 경우에는 평평하게 만들어주기 위해 미장 작업이 필요합니다. 침투 방수제와 몰탈을 섞은 것으로 미장 작업을 합니다.

기초 시트 작업

누수에 취약하거나 미리 작업이 필요한 부분에는 기초 시트 작업을 해야 합니다. 물이 흘러내려가는 우수관이나 벽체 조인트 부분 등이 누수에 취약합니다. 섬세한 작업이 필요한 구조물 등이 있는 부분에도 작업을 진행합니다.

바닥 시트 작업

기초 시트 작업을 진행한 다음에는 바닥 전체에 방수시트를 부착합니다. 먼저 방수제를 바닥에 도포한 후 시트를 부착하는 방식으로 작업합니다. 작업에 사용하는 방수시트는 크랙을 단단하게 잡아주는 역할을 합니다.

함침 작업

바닥 시트 작업을 마쳤다면 함침 작업에 들어갑니다. 함침은 침투 방수제를 시트 전체에 도포하는 작업입니다. 옥상 바닥과 방수시트를 서로 일체화시켜 누수가 발생하지 않게 막아주는 과정입니다.

보강 시트 작업

바닥 시트 작업에서 방수시트는 서로 조금씩 겹쳐서 부착합니다. 이 틈으로 누수가 발생할 위험이 있기 때문에 방수시트 밴드를 길게 붙여 막아줍니다. 이 과정이 보강 시트 작업입니다.

방수제 도포 작업

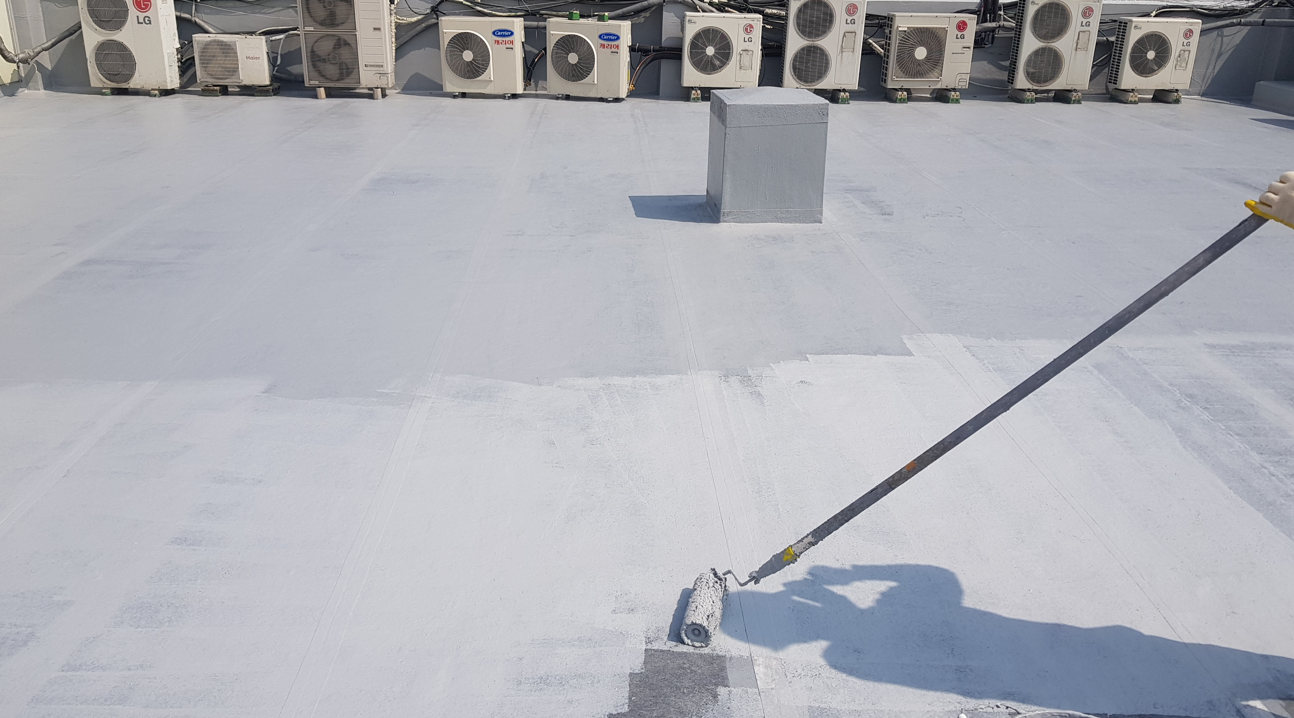

다음은 시공에서 가장 중요한 방수제 도포 작업입니다. 앞선 과정에서 쌓은 방수시트 층 위에 방수제 층을 두텁게 쌓아주는 작업입니다. 방수제를 3번 도포하여 총 7겹 이상의 방수층을 형성합니다. 작업에 사용하는 방수제는 돌가루를 원료로 만든 친환경 자재입니다. 인체에 무해하고 자극적인 냄새가 없어 시공 후 쾌적하다는 장점이 있습니다.

완공 사진

마지막으로 방수제 층을 보호하기 위해 상도 작업을 진행합니다. 이 작업을 끝으로 방수 공사 시공의 모든 과정이 마무리됩니다. 여러 종류의 방수제 중 신중한 선택으로 튼튼한 옥상을 만드시길 바랍니다.

1600-6815로 언제든지 상담이 가능합니다.

옥상 방수는 여름철 비가 많이 오기 전에 한 번 씩 점검을 해봐야 합니다. 옥상에는 보통 우레탄으로 하는 도막 방수를 많이 시공하는데요. 하지만 크랙을 확실하게 잡아주지는 못해 2년에서 3년 정도가 지나면 하자가 발생합니다. 이러한 단점을 보완하기 위해 방수액과 함께 방수시트를 사용하여 크랙을 잡아주면 보다 확실하게 옥상 방수가 가능합니다.

시공 전 옥상의 모습

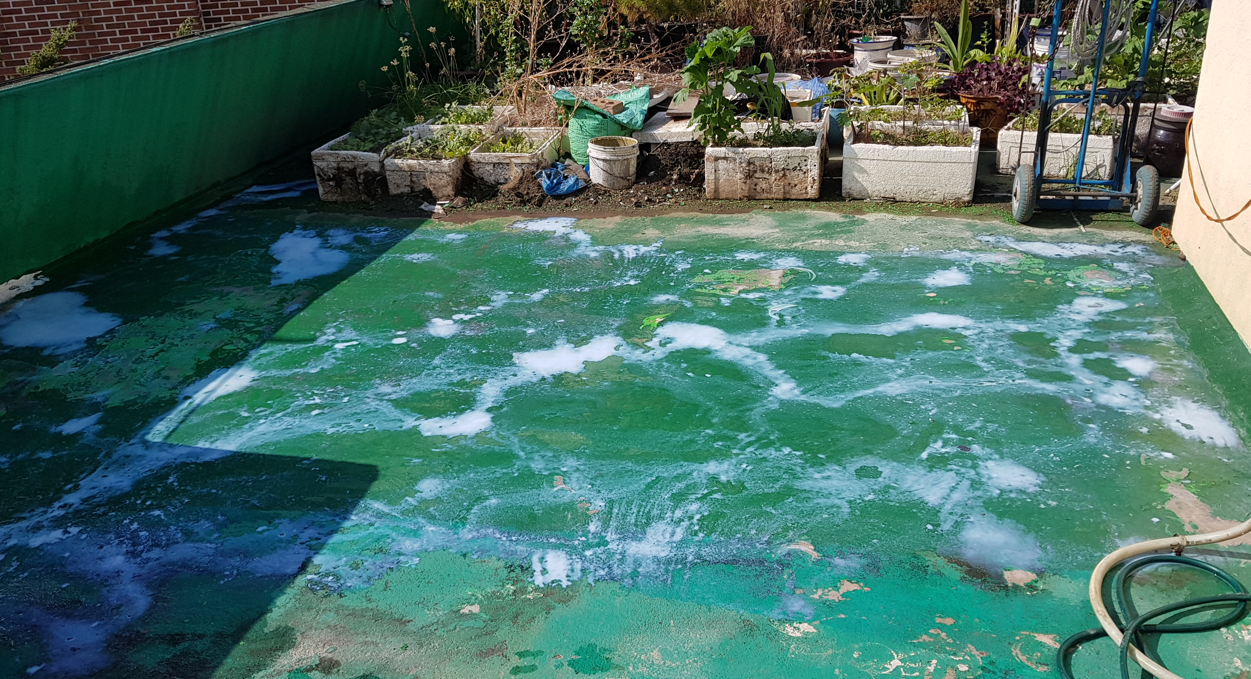

시공에 들어가기 전 옥상의 모습입니다. 우레탄으로 작업이 된 것을 볼 수 있습니다. 하자가 발생하여 임시방편으로 덧칠을 했지만 얼마 가지 못했습니다. 방수액과 방수시트를 함께 사용해 방수 작업을 하는 것을 복합시트 방수라고 합니다. 우레탄 방수로는 누수를 잡지 못했기 때문에 복합시트 방수를 시공하기로 결정했습니다.

물청소 작업

먼저 물청소 작업을 시작합니다. 본격적으로 시공에 들어가기 전 밑 작업을 하는 과정입니다. 고압 세척기로 물청소를 하기 때문에 보통 물청소보다 깨끗한 작업을 할 수 있습니다.

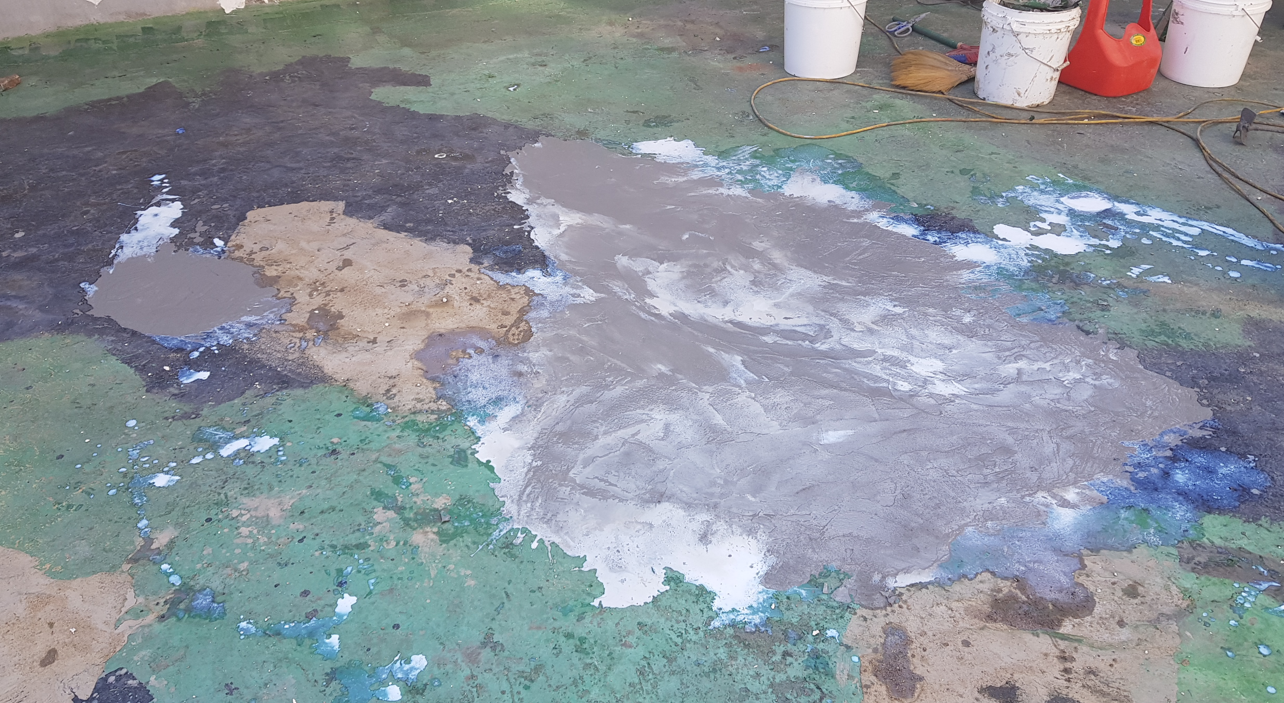

바닥 정리 작업

바닥의 먼지나 이물질을 제거하기 위해 간단하게 쓸고 닦고, 하자로 인해 들어내야 하는 부분은 칼과 그라인더 등의 도구를 이용해 가능한 데까지 최대한 제거합니다. 이 과정이 바닥 정리 작업입니다. 여기까지가 본 시공 전의 밑 작업입니다.

프라이머 작업

다음은 프라이머 작업입니다. 프라이머는 옥상에 침투 방수의 효과를 주기 위한 과정으로 침투 방수액을 바닥 전체에 도포하는 작업입니다. 바닥의 미세한 먼지나 이물질 등을 흡착하여 제거하는 역할도 합니다.

미장 작업

바닥에 하자로 인한 단차나 깊게 팬 부분이 있는 경우 미장 작업이 필요합니다. 미장은 침투 방수액과 몰탈을 일정 비율로 혼합하여 작업합니다.

기초 시트 작업-1

작업하기에 복잡한 구조물이 있는 부분이나 벽체에 미리 작업이 필요한 부분에 기초 시트 작업을 진행합니다. 전체적인 시트 작업이나 방수액 도포 작업에 들어가기 전에 사전 작업을 하는 과정입니다.

기초 시트 작업-2

누수에 취약한 우수관과 벽체의 조인트 부분도 기초 시트 작업이 필요한 부분에 해당합니다. 방수액을 먼저 도포한 후 시트를 부착하고 다시 덧칠하여 작업합니다.

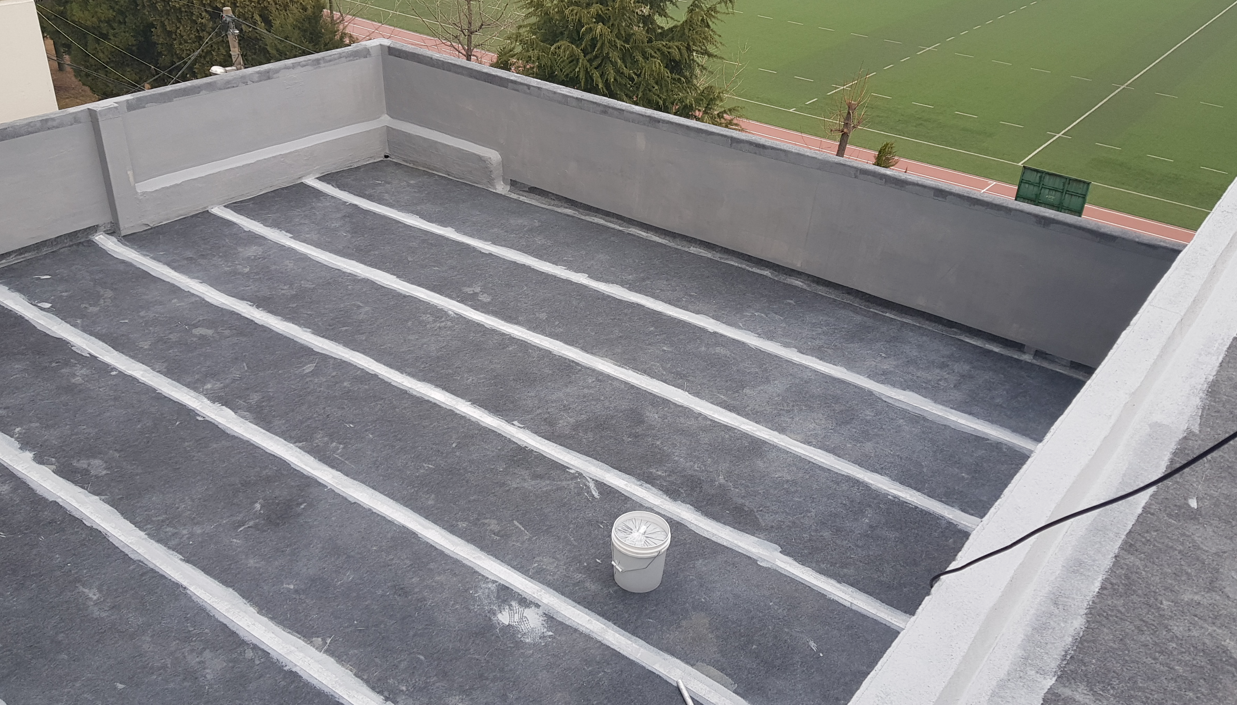

바닥 시트 작업

기초 작업 다음으로는 바닥 전체에 방수시트를 부착합니다. 방수액을 바닥에 도포한 후 시트를 부착합니다. 작업에 사용하는 시트는 크랙이 다시 갈라지지 않도록 잡아주는 역할을 합니다. 하자의 재발을 막기 위한 중요한 작업 과정입니다.

함침 작업

바닥에 시트를 부착한 다음에는 함침 작업을 진행합니다. 함침은 침투 방수액을 시트 위에 전체적으로 도포하는 작업입니다. 바닥과 시트를 서로 일체화시켜 떨어지지 않도록 고정하는 과정입니다.

보강 시트 작업

바닥에 시트를 부착할 때 조금씩 겹쳐서 작업하기 때문에 틈이 생길 수 있습니다. 이 틈으로 누수가 발생하지 않도록 방수시트 밴드를 길게 붙여 막아줍니다. 이 과정을 보강 시트 작업이라고 부릅니다.

방수액 도포 작업

다음으로 방수액 도포 작업을 진행합니다. 시트 작업 위에 방수액 층을 쌓아 방수력을 보강합니다. 작업에는 돌가루를 원료로 만든 친환경 방수액을 사용합니다. 친환경 소재를 사용했기 때문에 자극적인 냄새가 없어 시공 후에도 쾌적하고 인체에 무해합니다.

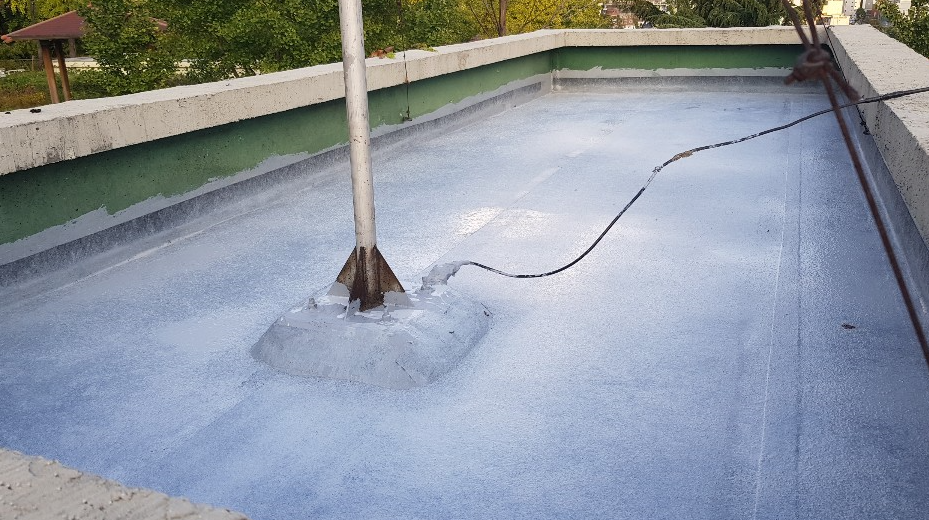

복합시트 방수 완공 사진

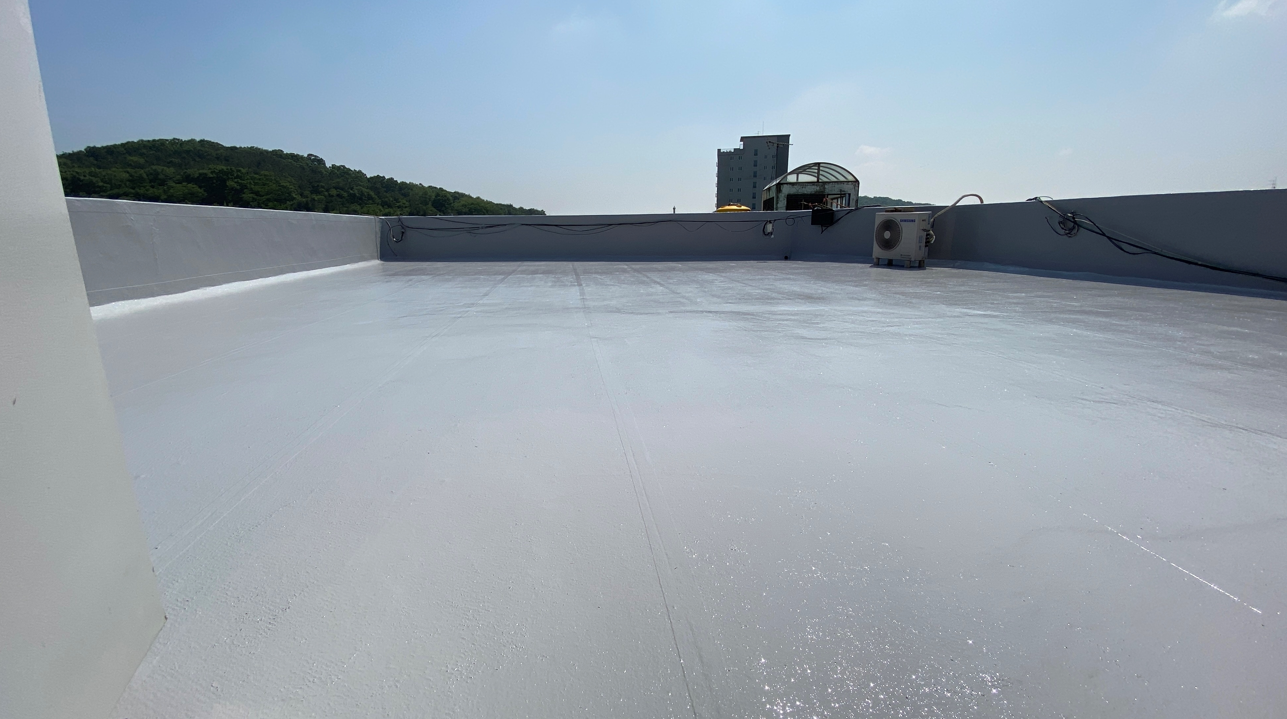

마지막 작업은 방수액을 보호하기 위한 상도 작업입니다. 상도는 자외선을 차단하는 역할을 합니다. 이 작업을 마지막으로 방수액과 시트를 함께 사용하는 복합시트 방수의 모든 과정이 마무리됩니다. 여름철 비가 많이 오기 전에 옥상 방수를 한 번 씩 점검해보시길 바랍니다.

1600-6815로 언제든지 상담이 가능합니다.
