옥상방수비용은 어떤 자재를 사용하여 시공을 하느냐에 따라 달라지게 됩니다. 예를 들어 우레탄 방수는 하도, 중도, 상도의 3단계로 시공하는 도막방수로 시공 과정이 간단하여 비용 또한 저렴한 편에 속하는데요. 하자 또한 쉽게 발생한다는 단점이 있습니다.

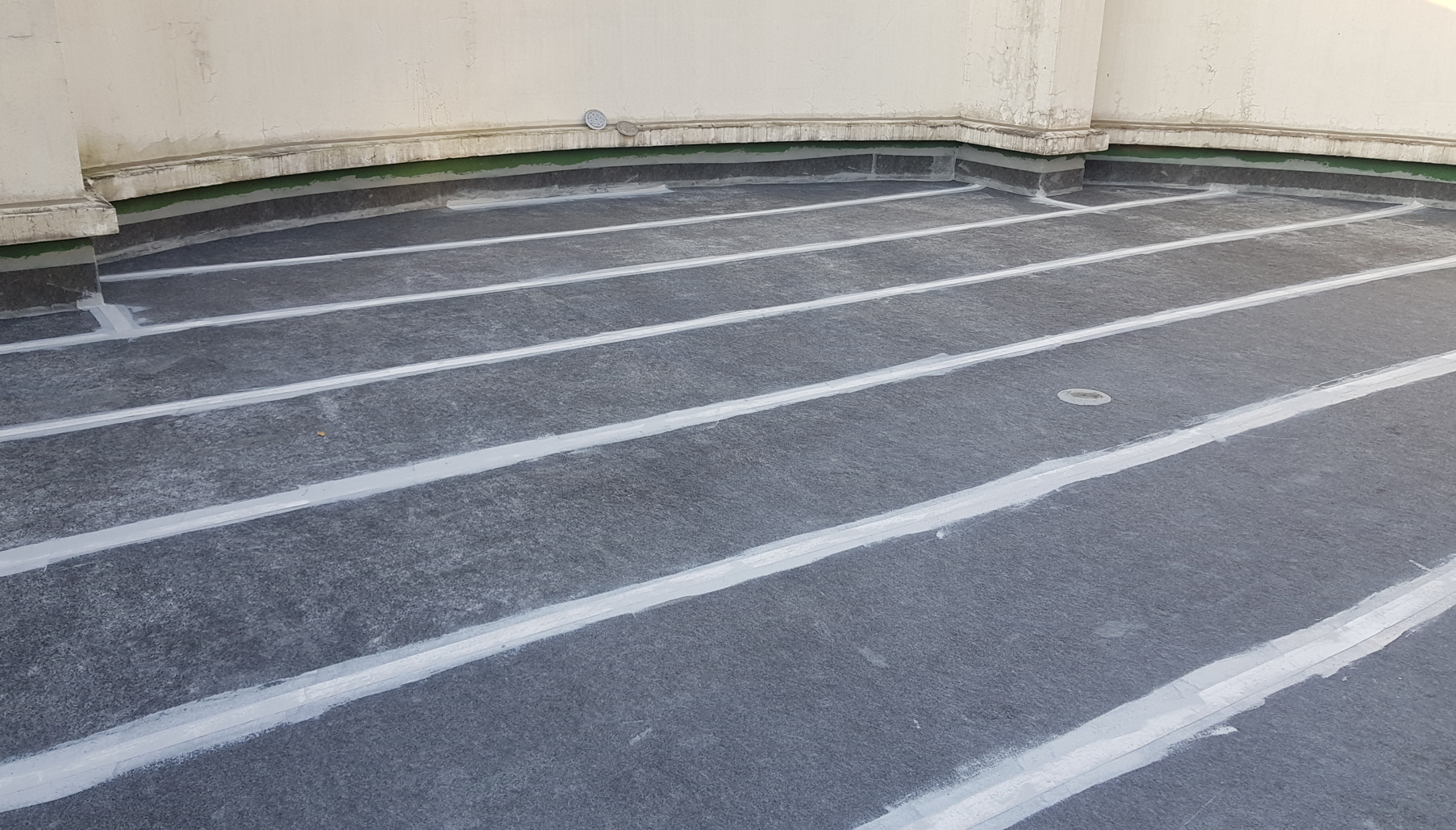

하자가 발생한 옥상

이와 달리 복합시트방수는 방수액과 방수시트를 함께 사용하여 보다 복잡한 공정을 거치기 때문에 시간과 비용이 더 들어가는 만큼 오래가고 튼튼한 옥상을 만들 수 있습니다. 우레탄 방수에서 하자가 발생했기 때문에 이 현장에는 복합시트방수를 시공할 생각입니다.

바탕 정리, 물청소 작업

시공에 들어가기에 앞서 밑작업을 진행합니다. 바닥을 쓸 수 있는 부분만 남기고 깔끔하게 정리한 후 물청소 작업을 합니다. 고압 세척기로 물청소를 하기 때문에 깨끗하게 작업이 가능합니다.

프라이머 작업

다음으로 바닥 전체에 침투 방수액을 도포합니다. 침투 방수액은 바닥에 스며들어 방수 효과를 주고 먼지와 이물질을 바닥에 접착시켜 제거하는 역할을 합니다. 이 작업을 프라이머 작업이라 부릅니다.

기초 시트 작업

하자가 자주 발생하는 조인트 부분과 우수관에는 보강을 위한 시트 작업이 필요합니다. 방수액을 칠한 후 시트를 알맞은 크기로 부착하는 작업입니다. 이 작업을 기초 시트 작업이라고 합니다.

바닥 시트 작업

기초 시트 작업 후에는 바닥 전체에 방수시트를 부착합니다. 하자의 주된 원인인 크랙을 잡기 위한 필수적인 작업으로 방수시트가 크랙을 단단하게 잡아주는 역할을 합니다. 작업에는 질긴 섬유 재질의 시트를 사용합니다. 방수액이 접착제 역할을 하도록 칠한 후 시트를 부착합니다.

함침 작업

다음 작업은 함침입니다. 함침 작업은 침투 방수액을 바닥의 시트 위에 전체적으로 도포하는 작업으로 방수시트와 바닥을 서로 일체화시키기 위한 작업입니다. 시트와 바닥 사이에 들뜨는 부분을 없애 누수를 막아줍니다.

보강 시트 작업

시트를 바닥에 부착할 때 생기는 틈으로도 누수가 발생할 위험이 있습니다. 이 틈을 막기 위해서는 보강 시트 작업이 필요합니다. 방수시트 밴드를 시트 사이의 틈에 붙여 막아주는 작업입니다.

방수액 도포 작업

방수시트 작업을 모두 마무리한 후에는 방수액을 도포합니다. 작업에는 친환경 무기질 방수액을 사용하는데요. 돌가루를 원료로 만든 방수액입니다. 방수액은 총 3차례 도포하여 작업을 진행합니다.

완공 사진

자외선을 차단하기 위한 상도 작업으로 모든 작업을 마무리합니다. 이처럼 옥상방수비용은 어떤 자재를 사용하고 어떤 시공법을 사용하는가에 따라서 달라지게 됩니다. 복합시트방수는 방수액과 방수시트를 함께 사용하여 보다 튼튼하고 오래가는 옥상을 만들 수 있습니다.
